Volgens de Wet Arbeidsmarkt in Balans (WAB) betaalt een organisatie een hogere premie voor een
medewerker met vaste uren die op jaarbasis meer dan 130% van de contracturen werkt. De WAB-signalering
in SDB Planning waarschuwt de planner welke medewerkers daar tegenaan lopen, zodat extra werk
evenredig verdeeld kan worden. Deze handleiding beschrijft de inrichting en de weergave.
1. Hoe de signalering rekent
Per maand vergelijkt SDB Planning de totale contracturen tot en met die maand met de invulling van
die contracturen tot en met diezelfde maand:
(Inzet + Ziek + Verlof + PLB direct) ÷ totale contracturen × 100 = het percentage
Het uitbetalen van extra uren telt in die berekening mee.
2. Stel de drempelpercentages in

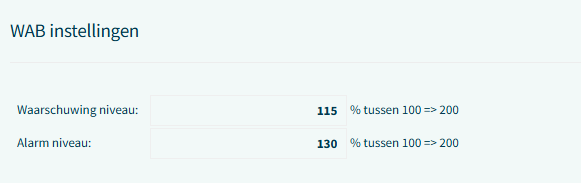

Ga naar Beheer > Instellingen, tabblad Rooster, blok WAB instellingen. Vul daar in:
- Waarschuwing niveau — bijvoorbeeld 115%;
- Alarm niveau — bijvoorbeeld 130%.
De percentages bepaal je zelf.
3. Wat de planner ziet

Medewerkers die boven een drempel uitkomen, krijgen een stip in de weergave van de uren cumulatief in
het urenmanagement:
| Stip | Betekenis |
geel | Boven het waarschuwingsniveau, tot en met het alarmniveau (in het voorbeeld: 115% tot 130%). |
rood | Boven het alarmniveau (in het voorbeeld: boven 130%). |
Je ziet de signalering onder Medewerkers > Dienstverbanden > Urenmanagement. In de tooltip staat
het berekende WAB-percentage.
4. Waarvoor de signalering wél en niet is
De WAB-controle over de totale loonsom gebeurt aan het einde van het jaar bij de
salarisadministratie, niet in SDB Planning. De signalering hier is bedoeld om het werken boven
contract zo evenredig mogelijk te verdelen over medewerkers die nog niet boven 130% zitten.Zie je bij een medewerker een rode stip, kijk dan of extra diensten bij een collega kunnen worden
belegd die nog ruimte heeft.
